广东电网多地重点工程集中落地-新华网
新华网 > 信息 > 正文
2026 08/06 09:40:19
来源:广东电网

广东电网多地重点工程集中落地

字体:

  近日,南方电网广东电网公司以一场接一场的工程投产捷报,为全省迎峰度夏筑牢电力底气:东莞刷新电网建设纪录,单月双座220千伏变电站同步投运;湛江9天内完成7座台区变集中落地;汕尾110千伏马田站主变扩建工程投产,为周边居民和工业园区打通电力扩容通道……从珠三角制造业核心区到粤东西北乡镇片区,一批批关键电力节点接连投用。最新数据显示,广东电网上半年投资完成近346亿元,超出年度半程目标近8亿元,交出了一份有力的半年建设成绩单。

  近日,南方电网广东佛山供电局工作人员走进华南最大的机器人本体生产基地——美的库卡智能制造科技园,了解企业用电需求,检查电房设备运行情况,并提出用电技术指导。

  近期,佛山市出台加快智能机器人产业发展行动方案,明确2030年整机产值1000亿元目标。佛山供电局为机器人产业提供优质供电服务保障,通过做优可靠供电、高效办电、绿色用电,为产业迈向千亿集群注入澎湃动能。

  佛山供电局将以迭代升级的电力服务机制为抓手,介入高端装备产业的电网规划、项目建设、客户用电保障等环节,实现供电服务与企业生产同频同步,为千亿机器人产业的腾飞持续输送稳定的电力动能。

  在刚刚过去的6月,南方电网广东东莞供电局先后实现220千伏南边(镇口)、220千伏茶山(石埗)、110千伏木棉三大重点输变电工程竣工投产,创下东莞电网发展史上单月双座220千伏变电站同步投产的全新里程碑。

  多项工程按期投产的背后,是广东电网的担当。夏季工期紧张、雨水频发、施工条件复杂,成为项目建设的共同难题。为确保所有工程抢在迎峰度夏关键节点前投运,东莞供电局联动属地政府,通过构建与巩固新型政企关系,同时联动各参建单位,打通项目建设堵点难点。三项工程竣工后,新增主变9台、主变容量1629兆伏安、线路长度25.113千米,为东莞经济高质量发展提供可靠、稳定的电力供应。

  近期,随着南方电网广东湛江供电局3千伏坡三、坡田、遂黎台区变的合闸声响起,湛江供电局在短短9天内,陆续投产7座35千伏台区变及其10千伏配套出线。与此同时,9回10千伏铝合金芯电缆线路在沿海地区正式运行——这不仅是南方电网在配电网领域实现铝芯电缆的批量工程化应用,更标志着广东电网在建设一流滨海电网上取得了突破。

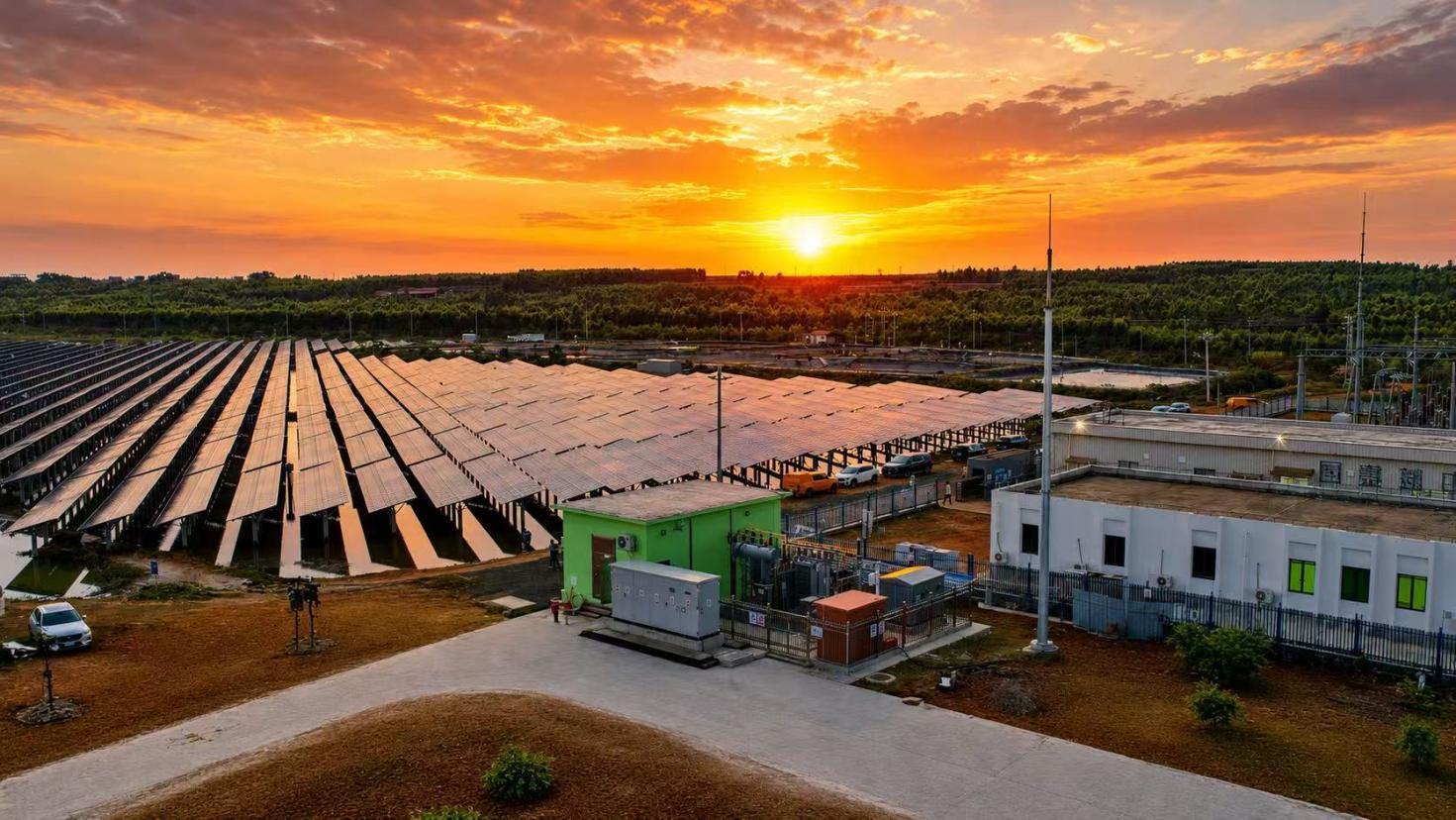

6月18日,湛江35千伏马留台区变顺利投产。(湛江局供图)

【纠错】 【责任编辑:伍嘉炜】
